為確保格魯吉亞卡杜里水電站安全生產,有效提高機組發電效率,全面實現生產管理目標,川投國際組織所屬東部電力公司于8月開展卡杜里水電站1F機組轉輪更換工作。9月3日,經過一系列測試,卡杜里水電站1F機組順利并網,標志著轉輪更換工作取得圓滿成功。
卡杜里水電站1F機組轉輪自2019年5月更換后已歷經4個汛期的運行,其過流部件磨損較為嚴重,效率出現下降,原計劃于2023年2月開展1F機組A級檢修時更換轉輪。為充分利用即將來臨的秋汛來水,東部電力公司團隊經過多次調查論證,決定利用月底僅有的幾天單機發電的空窗期,開展對1F機組轉輪的更換工作。這是繼2022年3月成功拆解噴針接力器、處理密封損壞故障后,現場生產管理團隊再次挑戰機組A級檢修項目。
東部電力公司團隊搶前趕早、未雨綢繆,對轉輪更換工作進行了精心部署。8月5日在第比利斯第三方檢測機構完成安全工器具檢測;8月6日組織格魯吉亞特種設備檢測機構到現場完成站內行車起重設備檢測;8月12日,完成自建站以來首次在格魯吉亞技術與施工監督機構的注冊;8月29日,公司組織召開1F機組轉輪更換專題分析會,明確更換工序和要求。

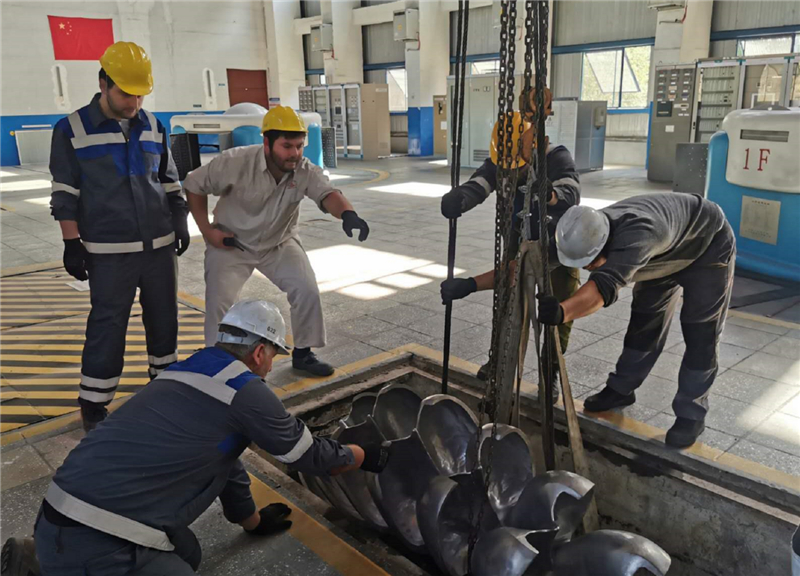

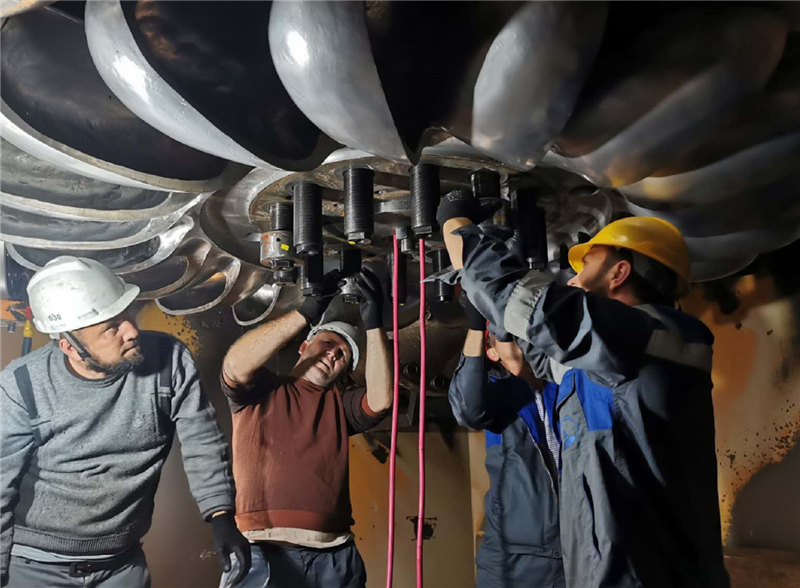

機組轉輪更換工作于8月30日正式拉開序幕,從辦理工作開始團隊密切配合、精心操作,先后完成舊轉輪拆卸、新舊轉輪吊運、新轉輪安裝等工作。在公司統籌安排下,現場團隊攻破大件設備吊運、關鍵質量工序把控以及安全風險控制三道難關,確保轉輪更換工作安全有序完成。
本地機組轉輪更換工作,保障了1F機組運行平穩,明顯提升了發電效率,為迎接即將來臨的秋汛及公司全年安全生產目標順利完成打下了堅實基礎。
