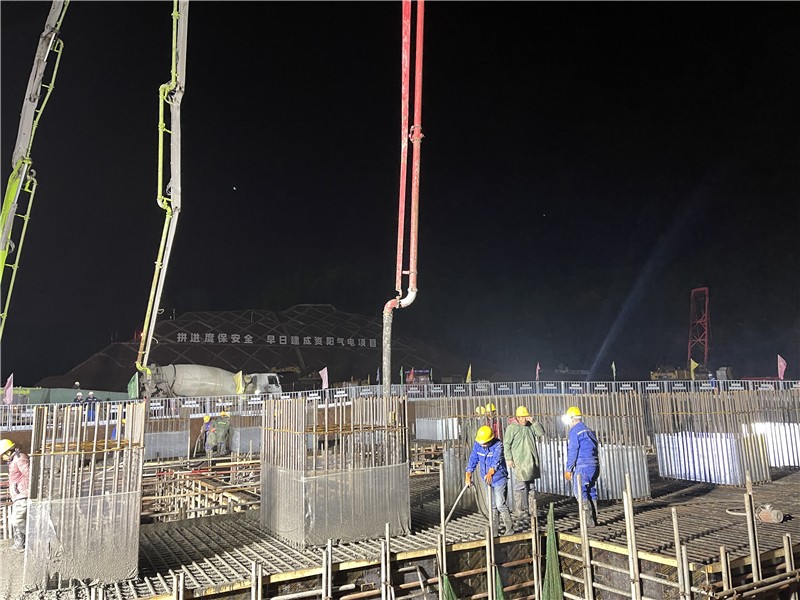

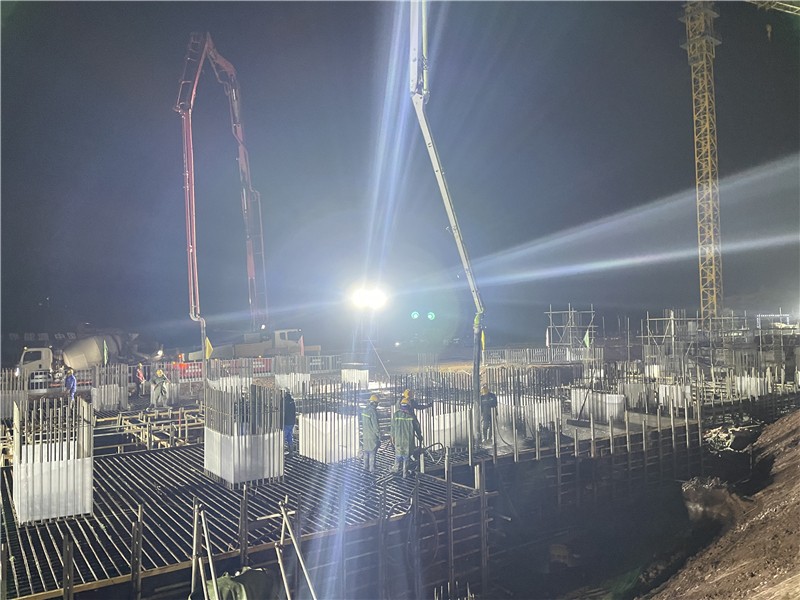

12月2日凌晨4:46分,經過近11小時的連續奮戰,資陽燃氣電站#2余熱鍋爐底板基礎澆筑圓滿完成。
近日,受到西伯利亞寒流影響,安岳縣大幅度降溫并伴有零星降雨,夜間最低氣溫低至1℃左右,給此次大體積混凝土澆筑施工帶來極大影響。資陽氣電提前組織各參建單位認真總結#1余熱鍋爐筏板基礎澆筑經驗、優化工序流程和操作規范,完善澆筑方案,落實具體工作職責到個人。在澆筑過程中,嚴格旁站監督,全過程監督施工過程。員工食堂還為夜間施工人員準備了熱氣騰騰的包子、饅頭和雞蛋湯,在寒冷的冬夜送去了“家”的溫暖。
#2余熱鍋爐底板基礎澆筑是資陽燃氣電站繼11月5日#1余熱鍋爐筏板基礎澆筑后的第二個大體積混凝土澆筑,時間僅僅一個月。澆筑的圓滿完成為資陽燃氣電站后續燃機機島基礎澆筑工作積累了作業經驗,為順利完成“主廠房區域基礎出零米”的年度重要里程碑節點奠定了堅實基礎。
