【田灣河公司】220kV金田線14#塔完成遷改順利投運

來源: 川投集團 發布日期: 2024/05/08 0
【田灣河公司】220kV金田線14#塔完成遷改順利投運
【田灣河公司】220kV金田線14#塔完成遷改順利投運
【田灣河公司】220kV金田線14#塔完成遷改順利投運
【田灣河公司】220kV金田線14#塔完成遷改順利投運

55日,田灣河公司220kV金田線14#塔完成遷改工作,一次性送電合環成功,順利投入運行。自此,田灣河公司5220kV輸電線路“9·5”震后隱患全部消除。

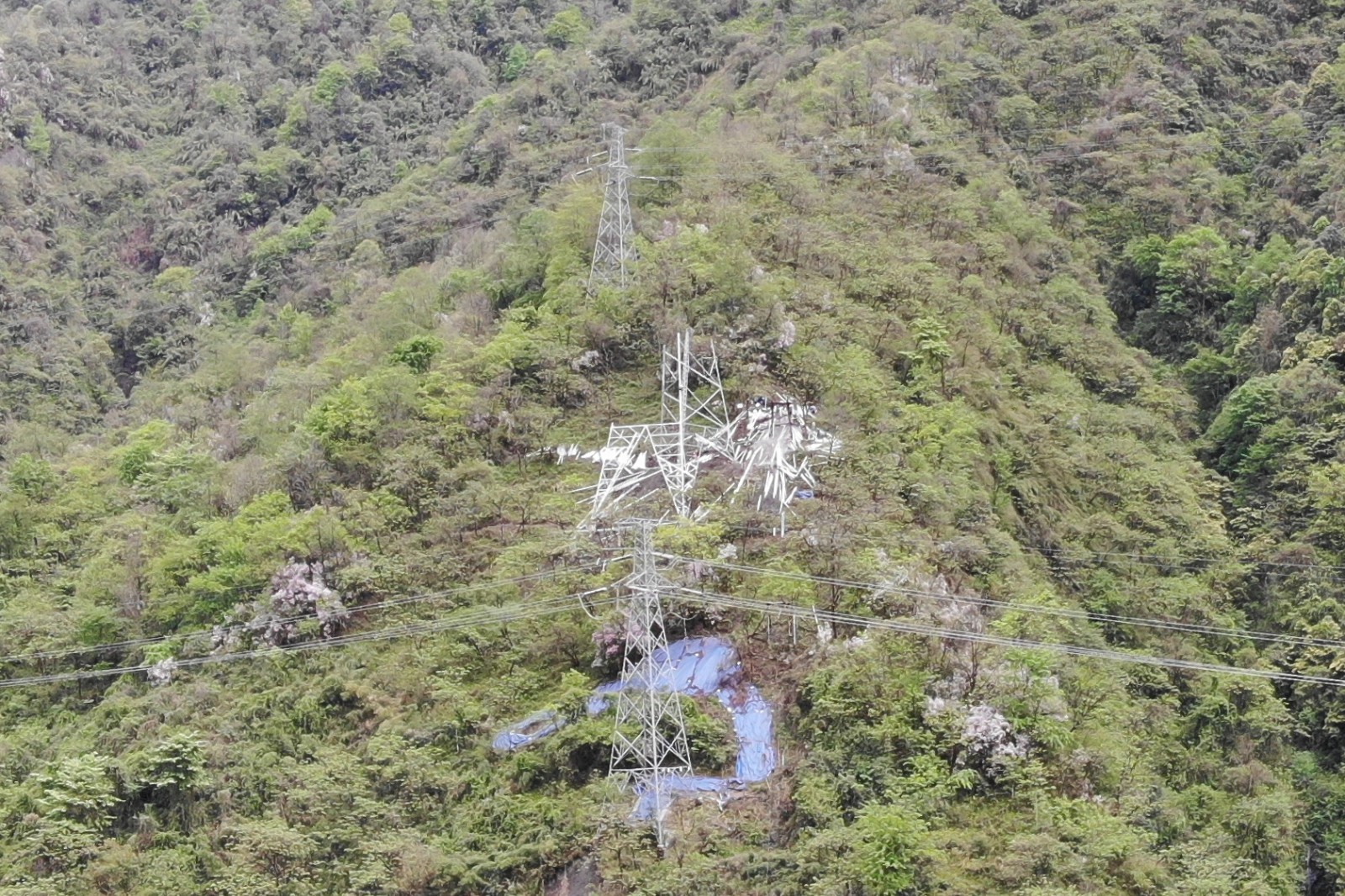

2023811日,受“9·5”震后地質結構變化及持續暴雨影響,田灣河公司電力送出重要通道220kV金田線14#B腿下坡側山體垮塌,造成鐵塔基礎嚴重變形,塔基周圍出現多條裂縫,存在較大倒塔風險,給公司電力安全生產帶來重大隱患。

“隱患就是事故,事故就要處理”,田灣河公司高度重視,第一時間對隱患進行排查研判,并委托線路設計單位現場進行全面勘察,研究處理方案。經勘察,金田線14#塔區域附近邊坡垮塌嚴重,地質結構極不穩定,同時受南側已建仁田線影響,無法立塔,只能向東南側順山脊進行遷改。為盡快消除線路隱患,保障電力安全生產,田灣河公司隨即啟動了金田線14#隱患整治項目。

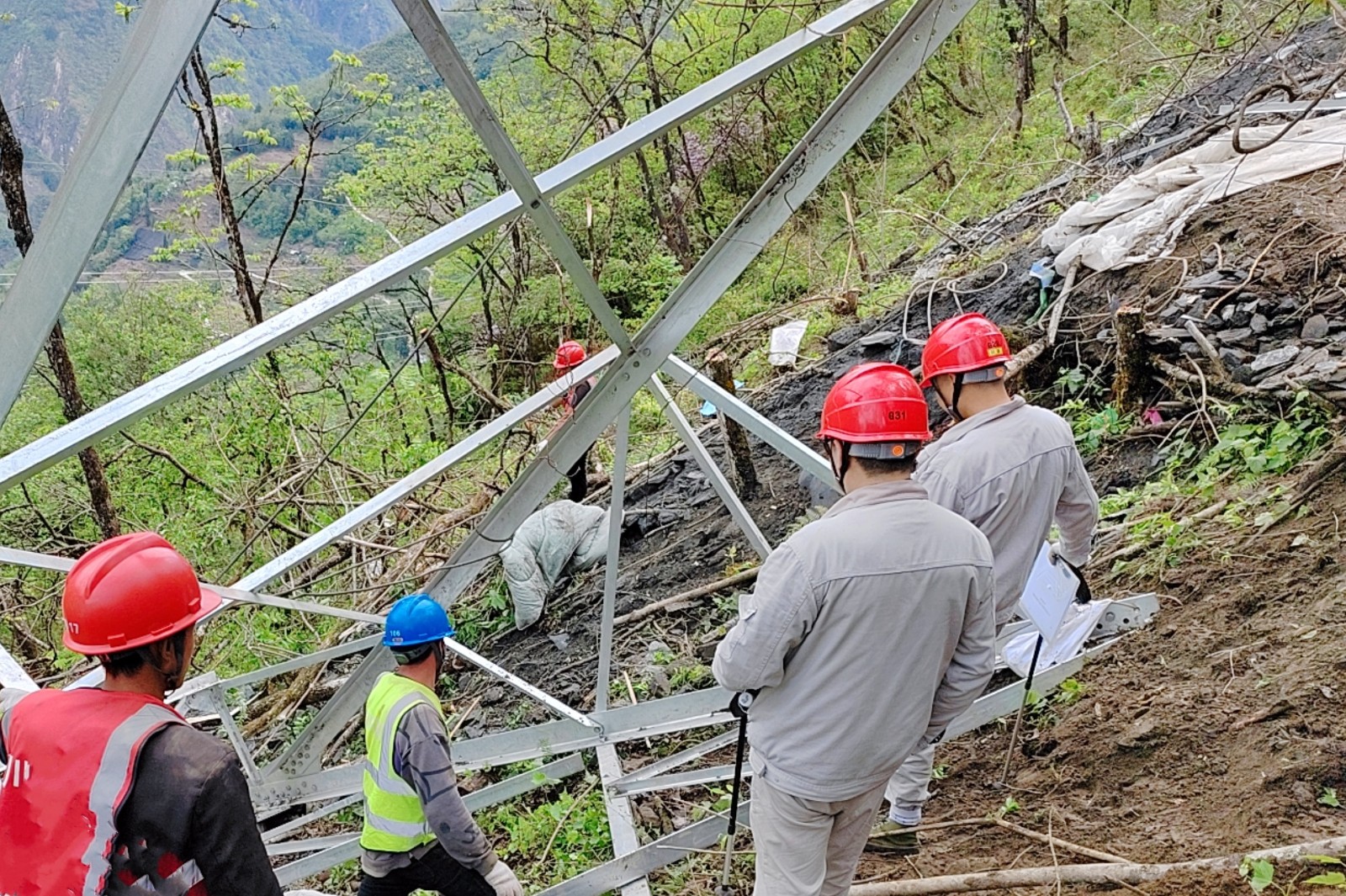

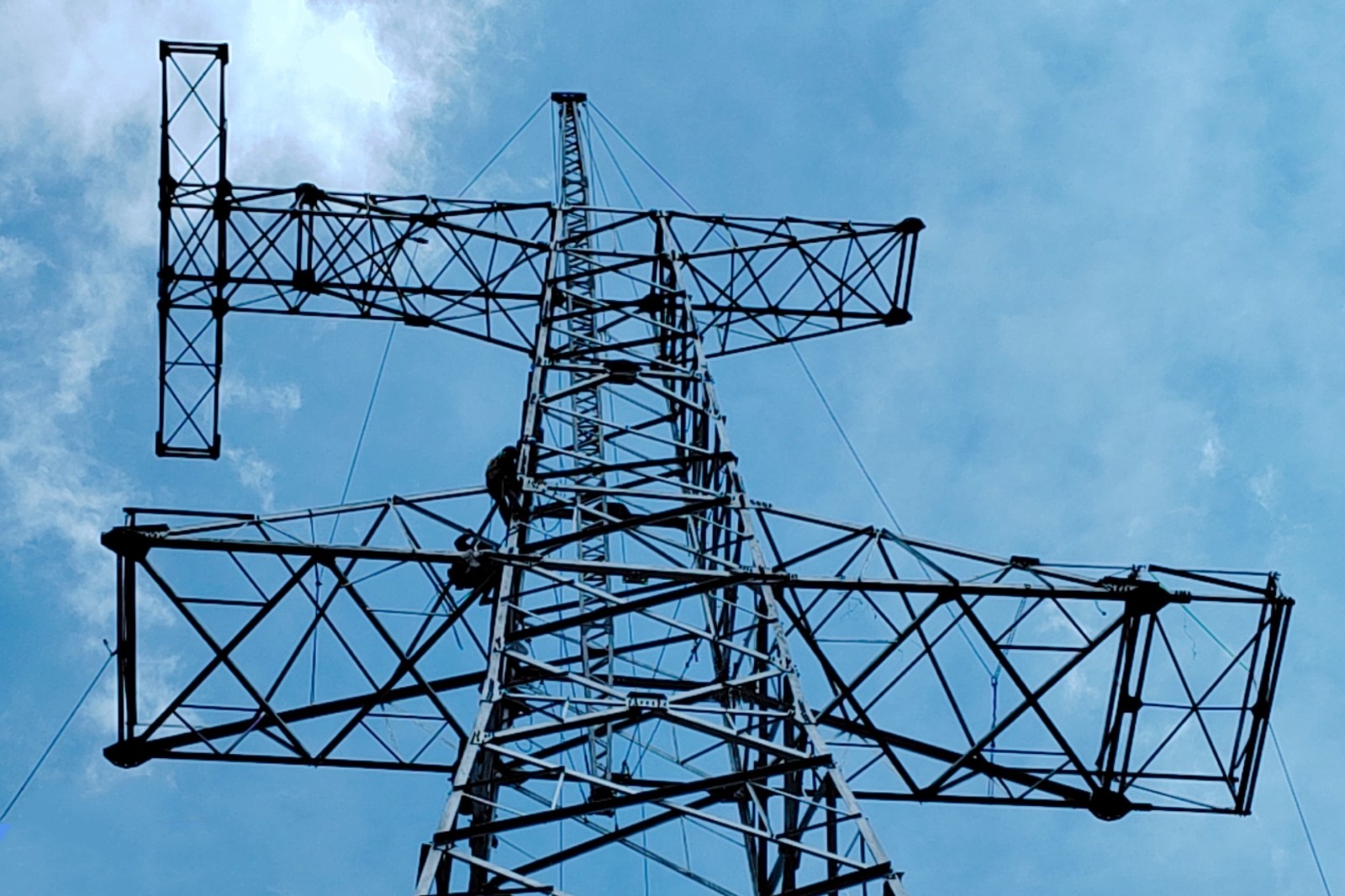

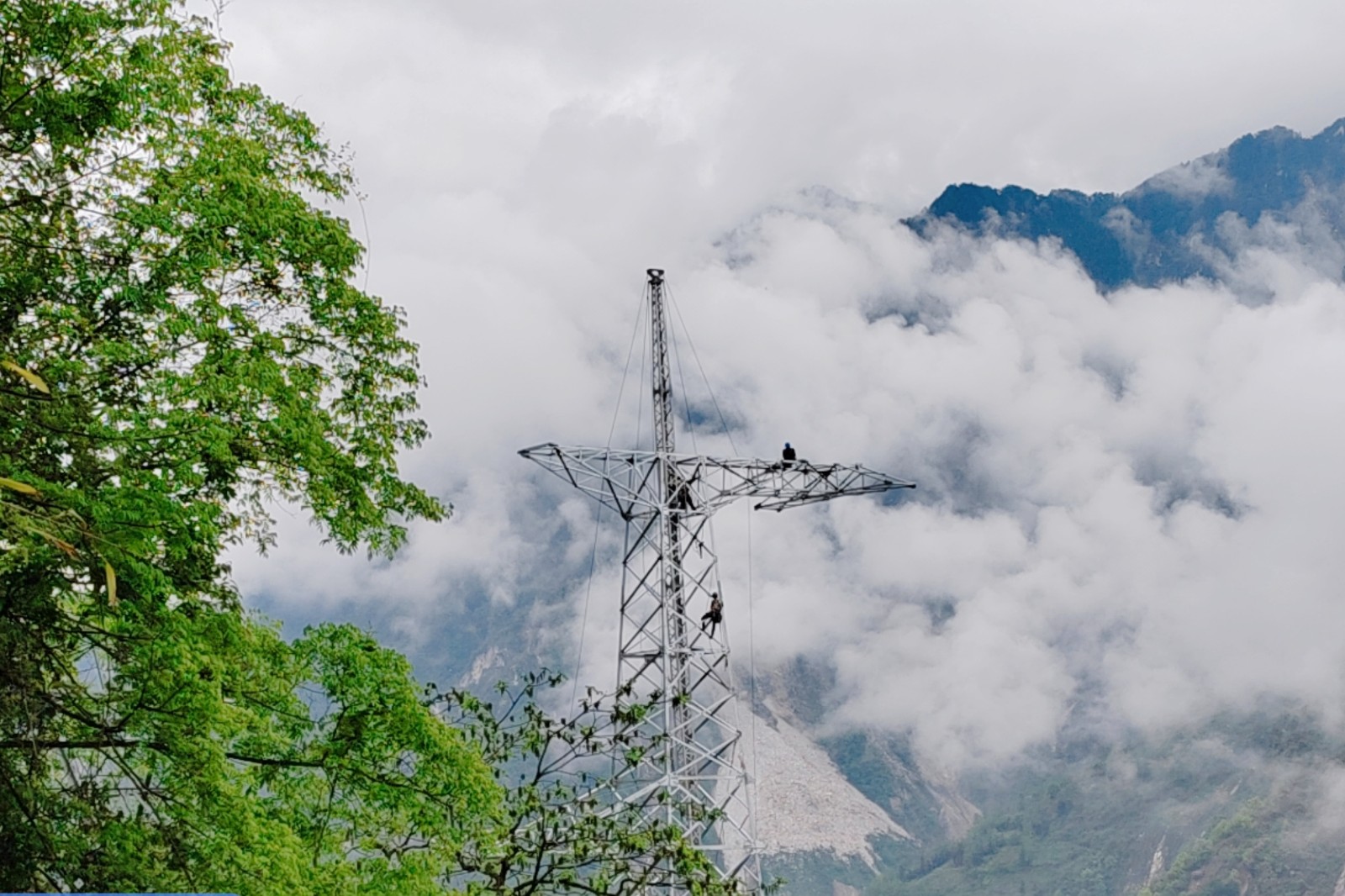

202418日,金田線14#塔遷改重建施工正式開始。在確?,F(xiàn)場安全與施工質量的前提下,施工用地征集、索道架設、基坑開挖、護壁澆筑、基礎澆筑、新塔組立,各項工序穩步推進。經過不懈努力,克服現場惡劣環境和頻繁降雨天氣帶來的重重困難,54日項目順利通過完工驗收,55日成功投運,線路帶電運行正常。

汛期來臨之際,田灣河公司金田線14#塔遷改工作的順利完成,極大提高了220kV輸電線路的運行可靠性,有力保障了流域三站的正常發電輸送能力,為公司安全生產、防洪度汛打下了堅實基礎。

川投集團網站群

四川省投資集團有限責任公司 四川川投能源股份有限公司 四川川投大健康產業集團有限責任公司 四川嘉陽集團有限責任公司 四川川投峨眉鐵合金(集團)有限責任公司 川投信息產業集團有限公司 四川川投田灣河開發有限責任公司 四川瀘州川南發電有限責任公司 四川川投燃氣發電集團有限責任公司 四川川投售電有限責任公司 四川川投峨眉旅游開發有限公司 雅安市名山區川投燃料有限公司 四川川投佳友物業有限責任公司 四川川投國際網球中心開發有限責任公司 四川省房地產開發投資有限責任公司 華西牙科有限責任公司 天府大數據國際戰略與技術研究院 川投集團甘肅能源有限責任公司 西昌川投大健康科技有限公司 四川牙谷建設管理有限公司 四川川投新能源有限公司
關注川投集團 微信掃描上方二微碼關注
雅安市名山區川投燃料有限公司
